В областном центре продолжается сезон испытаний и ремонта тепловых сетей. Участки магистралей, не выдержавшие опрессовки, восстанавливают. Чтобы зимой было тепло.

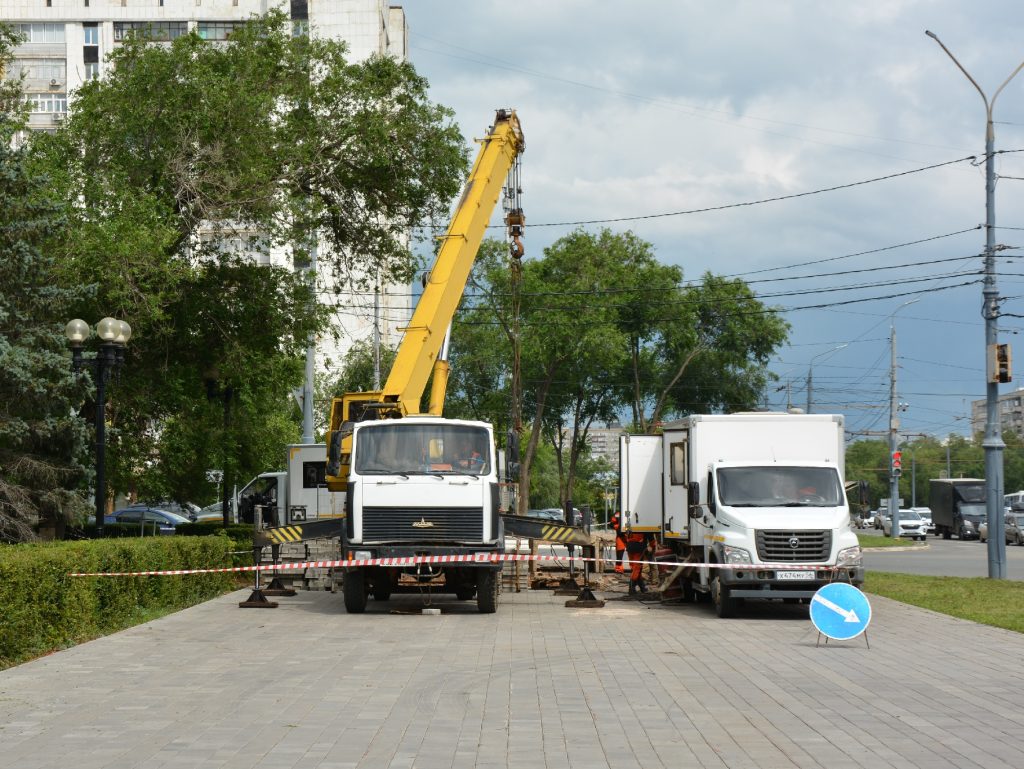

Теплоэнергетики стараются минимизировать повреждение асфальтовых и плиточных покрытий, чтобы не создавать лишних неудобств. Один из ярких примеров – ремонт участка трубопровода в районе проспекта Гагарина у СКК «Оренбуржье». Там дефект на трубе диаметром 500 миллиметров обнаружили прямо под проезжей частью.

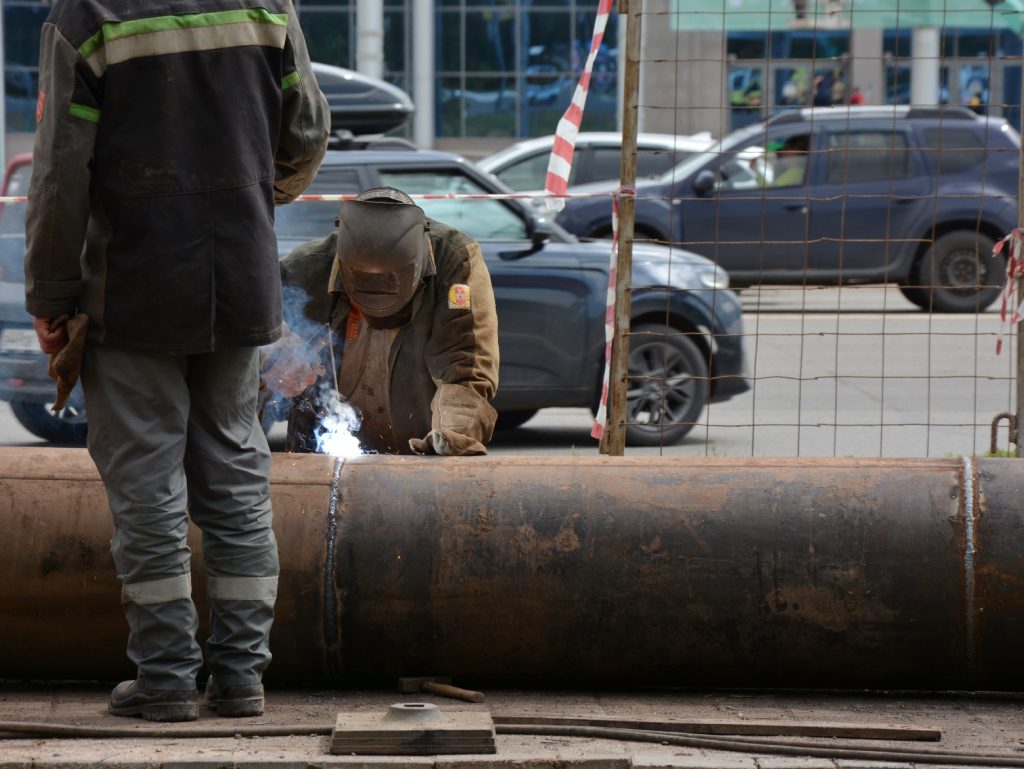

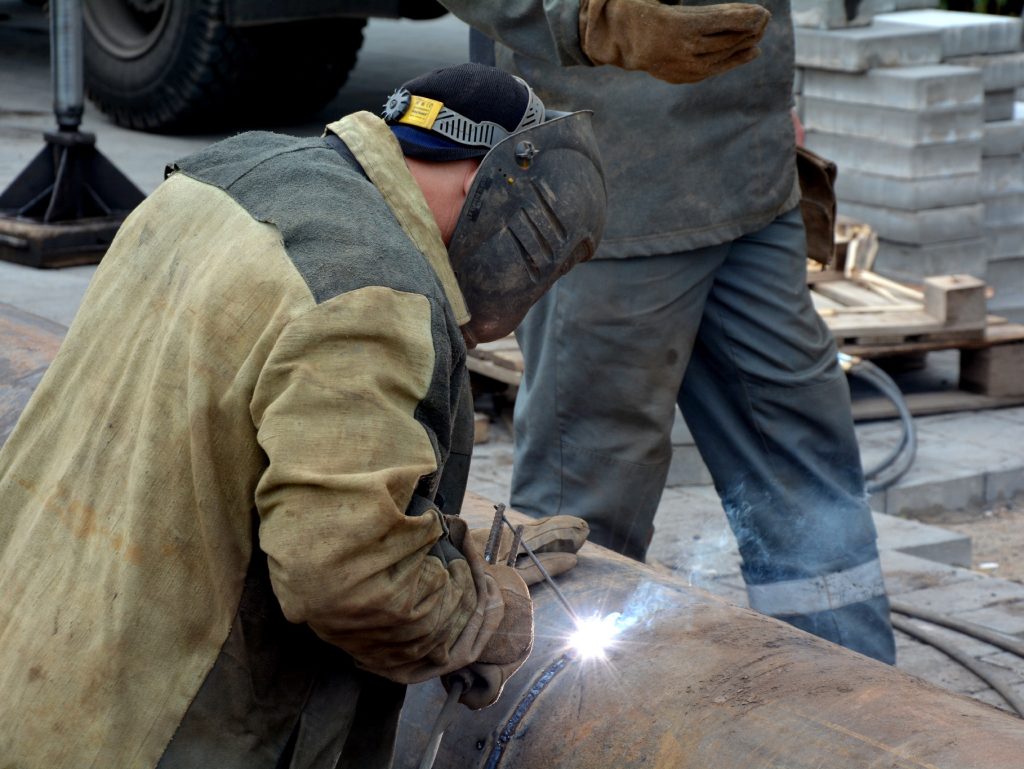

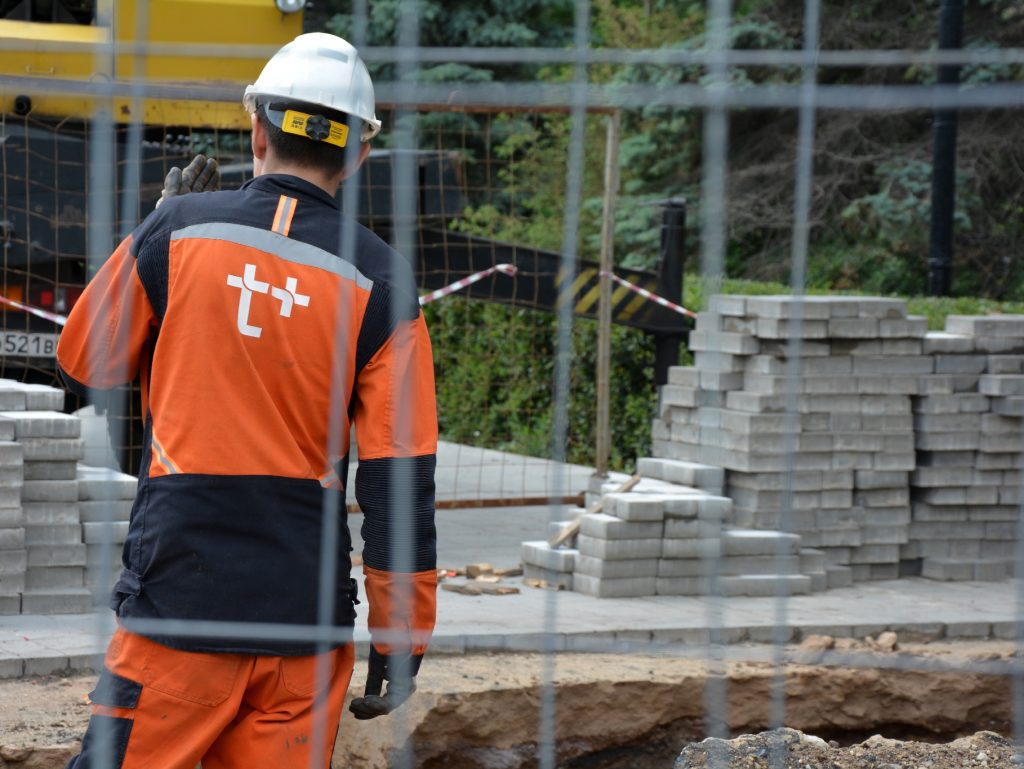

Чтобы не ограничивать на время ремонта движение на оживленном перекрестке, приняли решение раскопать участки за обочиной по обеим сторонам проспекта. Труба находится в капсуле, из которой ее постепенно вытягивали и меняли отрезок за отрезком.

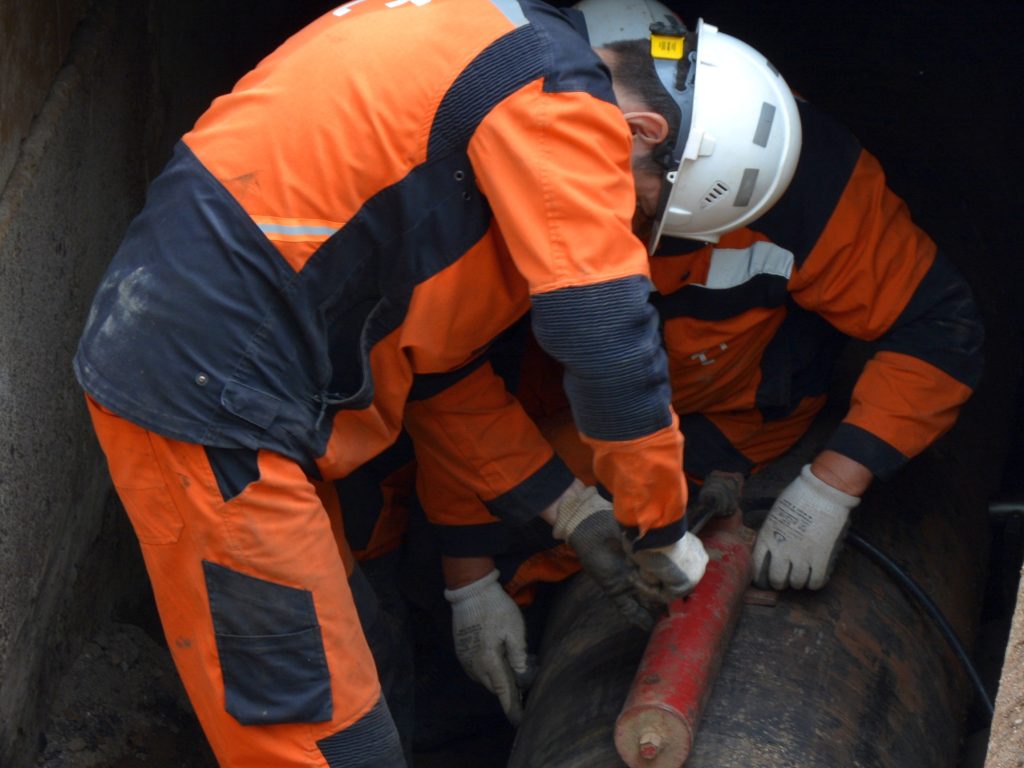

За выходные протянули трубопровод под дорогой без вскрытия и устранили повреждение. По сути, его заменили полностью. Протяженность нового трубопровода составляет 50 метров.
Эта плановая и важная работа, которая влияет на отопительный сезон и, безусловно, приносит определенные неудобства жителям, потому что от этого участка подключены два дома по улице Алтайской. Срок отключения по этим домам пришлось продлить, потому что, как мы видим, работа серьезная. Она была необходима, чтобы качественно подготовить коммуникации для надёжного прохождения отопительного сезона, — подчеркнул технический директор — главный инженер Оренбургских тепловых сетей Виталий Дремов.
В настоящее время в Оренбурге полным ходом идут гидравлические испытания. Из 356 участков проверили 307. Сейчас опрессовки проходят в центральной части областного центра.
По словам Виталия Дремова, в этом сезоне объём выявленных в ходе опрессовок повреждений увеличился на 10-15% по сравнению с прошлым годом. На это есть объективная причина.
Это обусловлено организационными моментами. Видя определенное количество повреждений в отопительный сезон, мы приняли решение увеличить давление, которым проводим испытания. Это сделано для того, чтобы лучше определить слабые участки и максимально подстраховаться в отопительный сезон, — добавил технический директор Оренбургских тепловых сетей.
Отметим, что в текущем сезоне в Оренбурге и Медногорске энергетики «Т Плюс» проверят на прочность более 900 км тепловых сетей. В этом году средний срок отключений составляет 5-7 дней. В отдельных случаях из-за сложности ремонтных работ и необходимости повторной проверки период отключений может увеличиваться. Оренбуржцев просят отнестись к временным неудобствам с пониманием.
Давайте представим, что повреждение на том же трубопроводе обнаружится зимой в разгар отопительного периода. В этом случае неудобств будет гораздо больше, поскольку для разрешения ситуации необходимо будет отключить и горячую воду, и отопление, — резюмировал Виталий Дремов.
фото: пресс-служба ПАО «Т Плюс»
